Tysklands största solvärmesystem invigdes i Greifswald

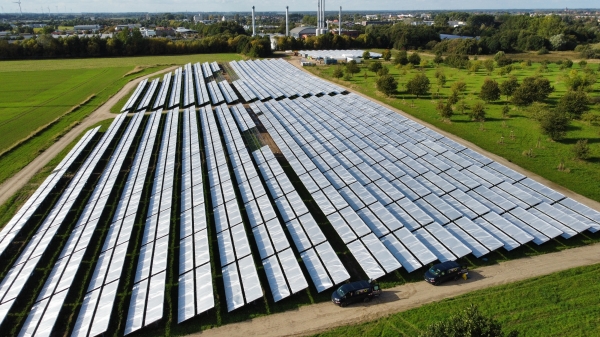

För året som helhet räknar kommunverket med en energiutbyte från solvärmesystemet på cirka åtta gigawattimmar, vilket kommer att stå för 3 till 4 procent av kommunalverkets totala fjärrvärmeinmatning. Foto: Stadtwerke Greifswald, Kredit: Robert Kauert

Nyligen tog nordtyska energiförsörjaren Stadtwerke Greifswald ceremoniellt i drift sitt 18 700 kvadratmeter stora solvärmesystem för fjärrvärme. Det är det största solvärmesystemet i Tyskland.

När Mecklenburg-Vorpommerns premiärminister Manuela Schwesig, statssekreteraren i det federala ekonomidepartementet, Michael Kellner, överborgmästaren i Greifswald, Stefan Fassbinder, och chefen för det kommunala verket, Thomas Prauße, tryckte på den röda knappen nyligen för att starta regelbunden drift, producerade systemet redan under 6-veckors testdrift otaliga megawattimmar.

Tysklands största termiska solsystem kunde leverera all el som nätet behövde under de vackra sommardagarna, och ibland till och med lite mer. I sådana fall strömmar överskott till de befintliga värmelagringstanken i det angränsande kraftvärmeverket.

3 till 4 procent fjärrvärme från solvärme

Det är gynnsamt för användningen av solvärmeenergi i Greifswald att områden är tillgängliga direkt intill kraftvärmeverket. Några av dem tillhör en stiftelse som ägnar sig åt hållbarhet. Hon är nu glad över hyresintäkterna från allmännyttan. Staden har gjort områdena tillgängliga för solenergi via en projektrelaterad utvecklingsplan.

Alternativa livsmiljöer för sandödlor

Även om drivkraften för klimatskyddet vid Stadtwerke från kommunen och områdeskonstellationen på platsen är jämförelsevis gynnsam, tog hela godkännandeprocessen 30 månader. De lagstadgade natur- och artskyddsprövningarna spelade en viktig roll i detta. Vissa problem skulle kunna lösas professionellt genom naturvårdskrav. Till exempel har allmännyttan skapat alternativa livsmiljöer för sandödlor.

iCHP-finansiering för solvärmeenergi & Co

Men tiden var knapp. De kommunala företagen hade valt iKWK-upphandlingarna som nyligen införts av den federala regeringen i kraftvärmelagen som finansieringsmodell för systemet. Förkortningen står för "Innovative Combined Heat and Power". Solvärmesystemet kombineras med en elektrodpanna och ett klassiskt kraftvärmeverk för att bilda en styrenhet. Greifswader iKWK-projektet tilldelades kontraktet i den första anbudsomgången i december 2017.

Sedan dess har klockan tickt. För för iCHP-projekt föreskriver lagstiftaren en genomförandeperiod på fyra år räknat från tidpunkten för tilldelningen. Annars upphör behörigheten för hela iKWK-anläggningsparken.

Stadtwerkes VD Thomas Prauße rynkar pannan vid podiet, stirrar på de federala, statliga och lokala politikerna i publiken och säger:

- Med en implementeringsperiod på 48 månader är 30 månader avgörande för godkännandeprocessen.

Hans budskap var tydligt: ​​Godkännanden måste också beviljas snabbare med tanke på de klimat- och energipolitiska behoven.

Corona förstörde schemat

Coronapandemin ledde bland annat till förseningar i leveransen av kontrollteknik hos solenergianläggningar, minns Robert Kauert.

Allt är bra som slutar bra, kan man tycka: Eftersom de tre komponenterna i iKWK-systemet nu är klara för drift och funktionella. Det som dock ännu inte fungerar i praktiken är 5 megawatt el-till-värme-systemet som finansierats som en del av iKWK-projektet.

Teoretiskt sett bör elpannan främst omvandla vindkraft från regionen till värme om den skulle begränsas av någon anledning. Vindkraftverk står ofta stilla i Västpommern, trots den starka brisen. Orsakerna är att elen inte kan transporteras bort på grund av flaskhalsar i ledningen eller att brunkols- och kärnkraftverken som passerar hotar negativa priser på börsen.
